Проект За основу был взят проект Z174 , заказчик заключил договор на проектное сопровождение строительства, в рамках которого были произведены изменения в архитектурные и объемно-планировочные решения, которые пожелал внести заказчик для удобства и адаптации проекта на узком участке.
-
Местоположение Глинки
Нестандартный узкий участок, остатки старого фундамента на пятне застройки.
Подготовка основания под фундамент потребовала времени. Нужно было расчистить участок от остатков старых построек, разровнять, снять почвенно-растительный слой. После этого установить гильзы для прохода коммуникаций, выполнить песчано-щебеночное основание с послойной протрамбовкой. Монолитная ж/б плита толщиной 250 мм. Опалубка, геотекстиль, объемный арматурный каркас, бетонирование.
Монолитный ж/б цоколь. Опалубка, объемный арматурный каркас, бетонирование. Кладка стен из газобетонных блоков Стены из газобетона 300 мм. Тщательно армируем первый ряд кладки блоков и каждый четвертый последующий. Было выполнено монолитное железобетонное балочное перекрытие над первым этажом. Выставили опалубку, смонтировали армутурный каркас, разложили пустотообразователь (плиты ПСБС), забетонировали.
Также выполнили по проекту балконную плиту и опорную ж/б колонну под нее. Подняли стены второго этажа с треугольными проекмами под кона и балконный блок.
Выполнили ж/б армирующий пояс, а также закрыли утеплителем торцы межэтажного перекрытия.
Крыша этом проекта простая двускатная, холодная кровля с покрытием мягкой черепицей. Быстро собрали стропильную систему, смонтировали ватровлагозащитную пленку, контробрешетку и обрешетку, зашили листами OSB. Крыша готова для монтажа битумной черепицы.
Этап 1 (июнь 2013) - Подготовка основания для строительства фундамента.
Подготовка основания под фундамент потребовала времени. Нужно было расчистить участок от остатков старых построек, разровнять, снять почвенно-растительный слой. После этого установить гильзы для прохода коммуникаций, выполнить песчано-щебеночное основание с послойной протрамбовкой.
Этап 2 (июнь 2013) - Строительства фундамента и цоколя дома.

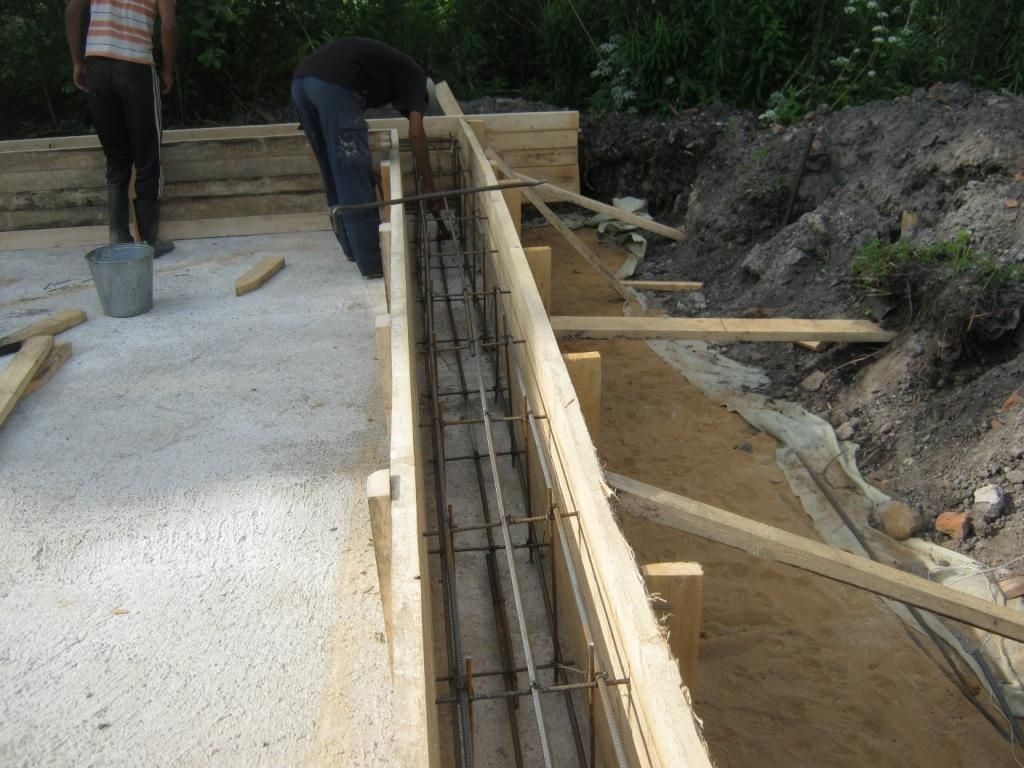

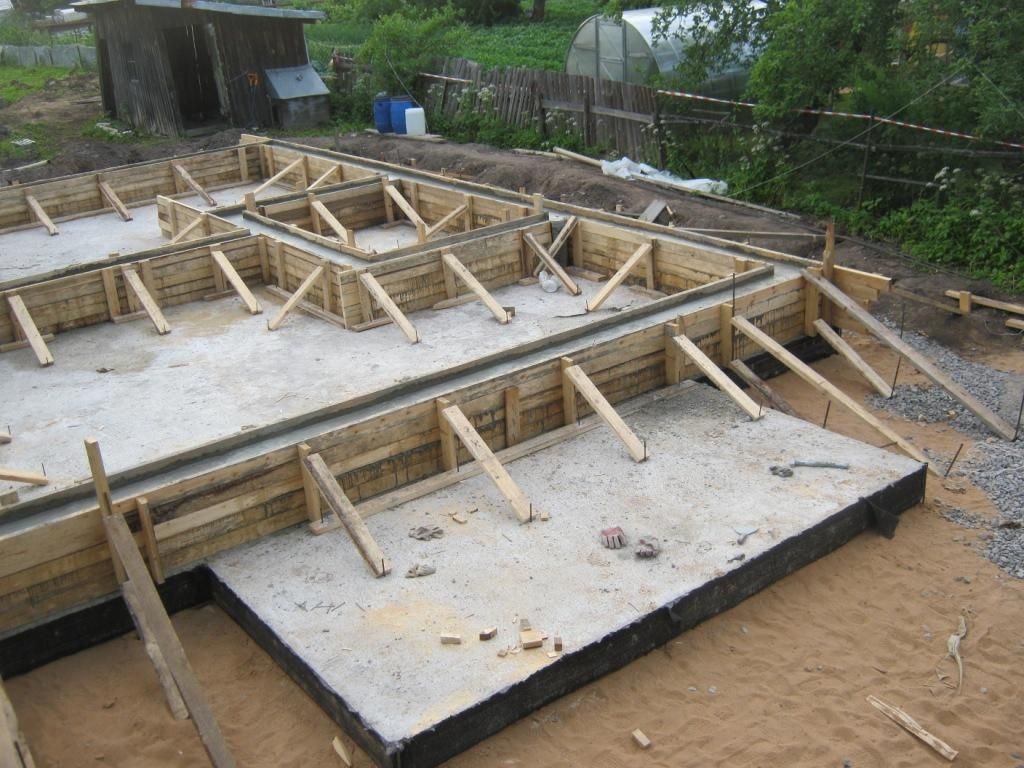

Монолитная ж/б плита толщиной 250 мм (см. конструктив ПМ1-1). Опалубка, геотекстиль, объемный арматурный каркас, бетонирование. Монолитный ж/б цоколь (см. конструктив Ц1-1). Опалубка, объемный арматурный каркас, бетонирование.
Этап 3 (июнь - июль 2013) - Возведение стен дома из газоблоков 300 мм
Кладка стен из газобетонных блоков (см. конструктив СГ1-1) Стены из газобетона 300 мм. Тщательно армируем первый ряд кладки блоков и каждый четвертый последующий.
Этап 4 (июль 2013) - Устройство межэтажного ж/б перекрытия
Было выполненомонолитное железобетонное балочное перекрытие (см. конструктив ПМ-2) над первым этажом. Выставили опалубку, смонтировали армутурный каркас, разложили пустотообразователь (плиты ПСБС), забетонировали. Также выполнили по проекту балконную плиту и опорную ж/б колонну под нее.
Этап 5 (июль 2013) - Возведение стен дома второго этажа

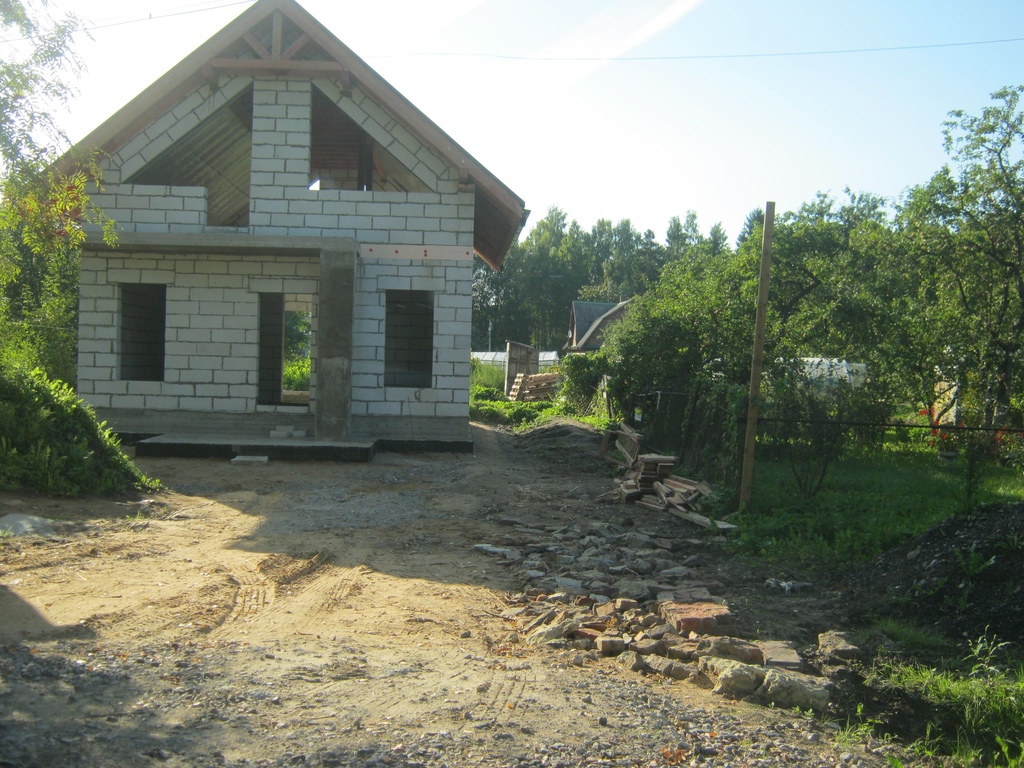

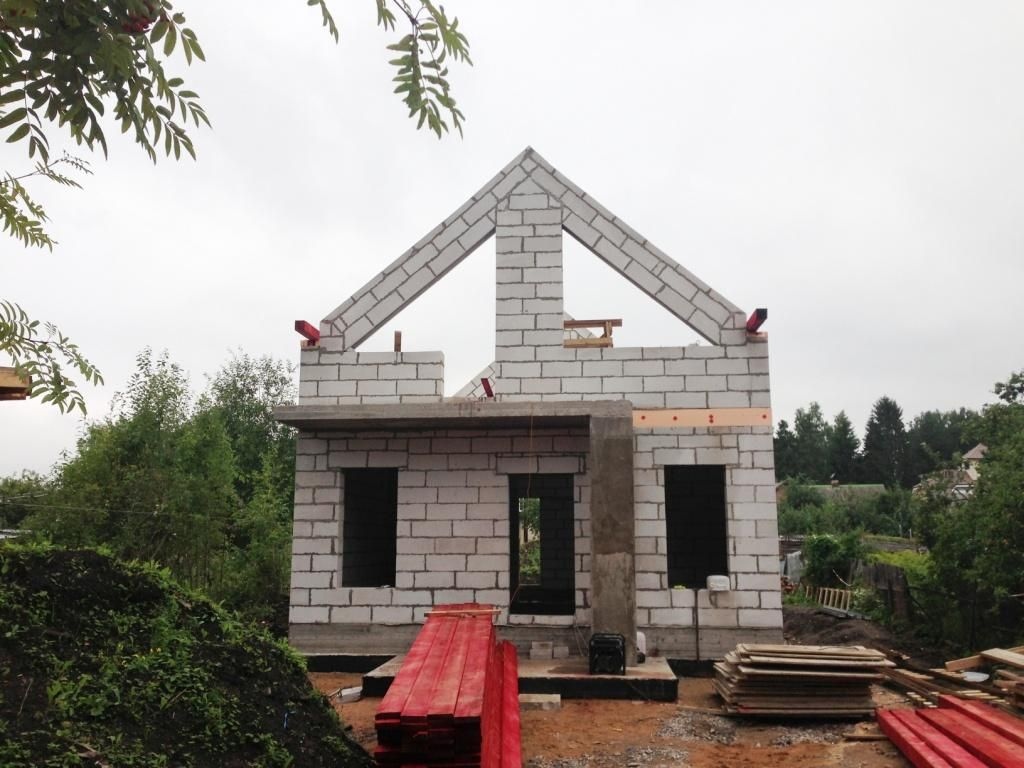

Подняли стены второго этажа с треугольными проекмами под кона и балконный блок. Выполнили ж/б армирующий пояс, а также закрыли утеплителем торцы межэтажного перекрытия.
Этап 6 (июль-август 2013) - Устройство крыши дома

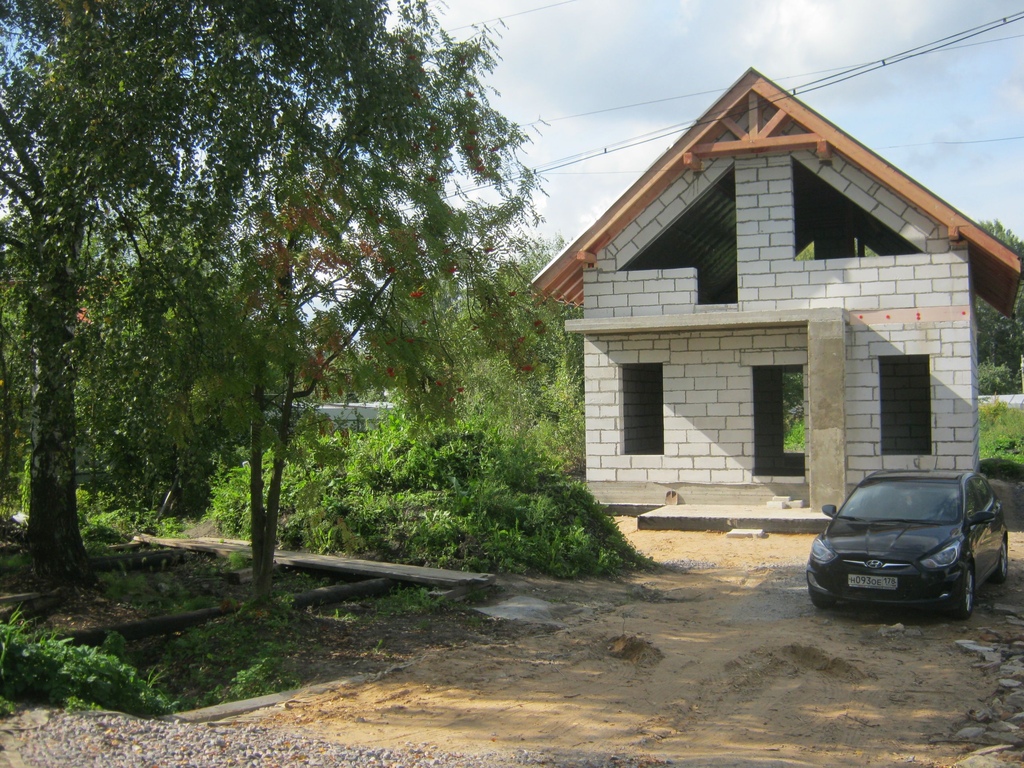

Крыша этом проекта простая двускатная, холодная кровля с покрытием мягкой черепицей (см. конструктив К-3). Быстро собрали стропильную систему, смонтировали ватровлагозащитную пленку, контробрешетку и обрешетку, зашили листами OSB. Крыша готова для монтажа битумной черепицы.
СИНЕРГИДОМ - это лучшая возможность понять преимущества применяемых технологий Passive House не только на словах!
Экскурсия полезна тем, кто уже готов начать строительство и хочет быть уверенным в своем выборе.
Картинки из каталога оживут, мы покажем реальные дома и ответим на все ваши вопросы:
- — Какие материалы лучше использовать?
- — На чём нельзя экономить?
- — Сколько длится строительство?
- — Какой фундамент лучше?
- — Как контролировать строительство?
- — На что обратить внимание?
Дмитрий
Руководитель строительстваЗапишитесь на экскурсию сейчас!
Мы уверены в своей работе, поэтому готовы показать весь процесс изнутри!
